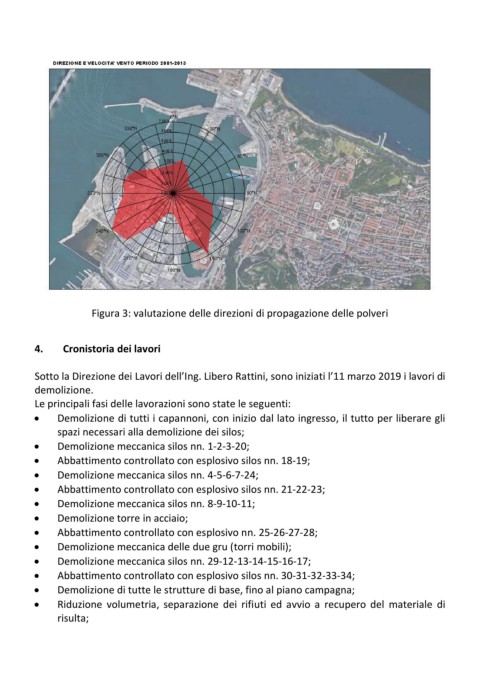

Figura 3: valutazione delle direzioni di propagazione delle polveri
4. Cronistoria dei lavori
Sotto la Direzione dei Lavori dell’Ing. Libero Rattini, sono iniziati l’11 marzo 2019 i lavori di
demolizione.
Le principali fasi delle lavorazioni sono state le seguenti:
Demolizione di tutti i capannoni, con inizio dal lato ingresso, il tutto per liberare gli
spazi necessari alla demolizione dei silos;
Demolizione meccanica silos nn. 1-2-3-20;
Abbattimento controllato con esplosivo silos nn. 18-19;
Demolizione meccanica silos nn. 4-5-6-7-24;
Abbattimento controllato con esplosivo silos nn. 21-22-23;
Demolizione meccanica silos nn. 8-9-10-11;
Demolizione torre in acciaio;
Abbattimento controllato con esplosivo nn. 25-26-27-28;
Demolizione meccanica delle due gru (torri mobili);
Demolizione meccanica silos nn. 29-12-13-14-15-16-17;
Abbattimento controllato con esplosivo silos nn. 30-31-32-33-34;
Demolizione di tutte le strutture di base, fino al piano campagna;
Riduzione volumetria, separazione dei rifiuti ed avvio a recupero del materiale di
risulta;
